Unser Bodenplatten-Bau geht in die erste „richtige“ Woche.
Montag
Pünktlich frühmorgens geht es wieder los und auch das Wetter spielt (noch) mit. Im Laufe des Tages kommt ziemlich viel Material auf die Baustelle – vom Schotter bis zu den Rohren.
Zuerst werden die Fundamente gegraben, was dazu führt, dass der Erdhaufen neben unserer Baustelle höher und häher wird.

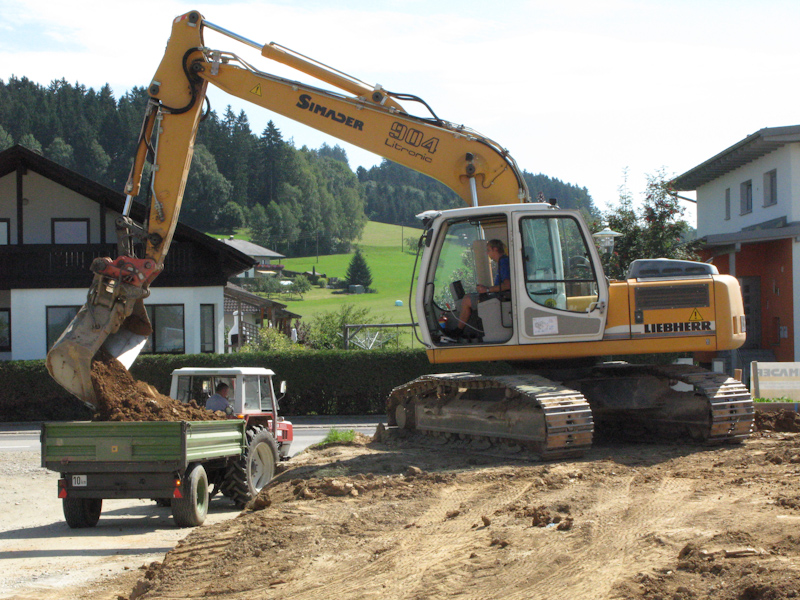

Da Franz aber heute noch frei hat, ist sein Traktor auch heute wieder im Einsatz und bringt einen Teil der Erde weg.
Im Laufe des Tages kommt auch zum 1. Mal der Betonmischer. So wird heute auch noch die Sauberkeitsschicht fertig gestellt.
Dienstag
Als wir um 06:00 in die Arbeit fahren, schüttet es in Linz wie aus Kübeln. Wir sind uns sicher, dass heute die Baustelle ruhen wird. Aber wir haben uns getäuscht: In den 2 Stunden, in denen heute gearbeitet wird, wird der Schotter planiert.
Dann ist das Wetter aber endgültig zu schlecht und der Rest des Tages fällt buschstäblich ins Wasser.
Mittwoch
Schön langsam kann man die Grundrisse unseres zukünftigen Hauses gut erkennen. Heute werden die Fundamente geschalt und unsere tapferen Baustellenhelfer Manfred und Maria packen fleissig mit an. Im Verlauf des Tages werden auch die ersten Rohre verlegt – die Rohre für die Erdwärem werden als erstes verlegt.
Donnerstag
Das Wetter macht, was es will und so ist es heute unglaublich heiss. Schön für alle, die Urlaub haben, aber ganz schön anstrengend für unsere Arbeiter. Immerhin geht heute das Einschalen und Betonieren der Fundamente weiter. Also müssen auch die Steher (ganz schön schwer, so ein Teil) geschleppt werden… Zum Schluss wird dann noch der Kanal verlegt. Heute abend haben sich alle das Feierabendbier wirklich verdient.
Freitag
Auch heute ging das Einschalen und Betonieren der Fundamente weiter. Am frühen Nachmittag werden gerade die Rohre für Wasser und Strom verlegt, daher kann man mit etwas Phantasie auch schon erkennen. wo welches Zimmer sein wird. Als wir gegen 13:30 auf die Baustelle kommen, trauen wir unseren Augen nicht: Wir können das erste Mal „ins“ Haus gehen! Wir stehen in unserem Wohnzimmer und genießen den Blick ins Grüne.
Die Meinungen, ob unser Haus nun gross oder klein wirkt, gehen auseinander – Manfred findet es klein, Martina findet es gross. Nur bei einem sind sich alle einig: Die Terasse wird schön gross.
Gegen 15:00 beginnt es zu regnen, sodass wir die Baustelle absperren (in Neusserling ist dieses Wochenende eine Autrocross-Veranstaltung nebenan). Dann geht unsere Baustelle ins Wochenende.
